安装指南及注意事项
施工前注意事项
一、人造石在运输、搬运过程中,应避免滚摔、碰撞造成板材存在暗裂或损伤。室外堆放时,应盖上防水布以防雨、防晒、雪淋湿。
二、施工前一定要重视基面处理这一环节,作为整个安装质量的关键一步,在石材安装前必须确保基面(先行打底水泥砂浆)结实、平整、无空鼓;基底面上清洁干净、无眀水、无油污、脱模剂、拂尘和松散物等污渍; 同时确保基面缺陷已处理完毕,无结构裂缝和收缩裂缝。
三、保证基面在人造石材安装前已经完全固化。
安装施工指南
一、墙体的铺贴
1.先将墙壁的基面用清水淋湿,待表面无明水时方可作粘结剂施工。

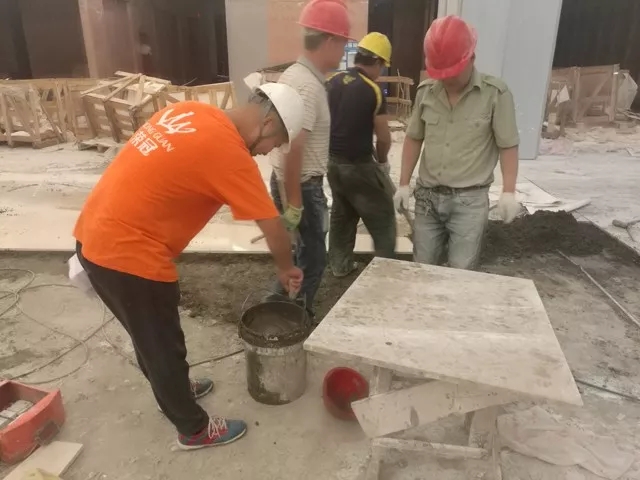

2.确认基面无明水,在基面批刮专用人造石胶粘剂(条形状/满批刮)厚度3mm-5mm,石材背面同样做法,厚度为23m,然后粘贴石材。
3.批刮上基面的专用人造石材胶粘剂应在规定时间内用完(按胶粘剂产品使用说明要求),不宜超时粘贴;粘贴石材时要轻微扭转和上下搓动石材或用橡胶轻轻敲打,使人造石材与胶粘剂紧密结合。(针对墙身铺贴,施工队亦可根据设计要求加挂铜线加固)
4.校正水平与邻板之间的接缝,注意石材之间应预留1.5-2mm或以上的接缝,以防石材膨胀及结构体收缩导致石材突起或破裂。
5.初步清洁附在板材表面的的污物,粘贴好的石材至少要三天后(可根据人造石专用粘贴剂的使用说明)方可进行清缝、填缝处理,让墙体内里的水分充分排出,填缝时应使用人造石材专用的填缝剂。
6.填缝处理后清洁(不能用含酸碱性清洁剂,应采用专用人造石清洁剂)附在板材表面的填缝料及污物。
7.在运输、铺贴过程石材易受撞击、刮伤和污染,尤其在铺贴过程中,大量的杂物会对石材表面造成损害。通常在石材铺贴后,才把薄膜撕开。

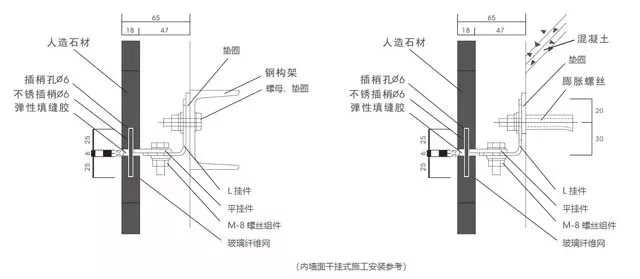

二、内墙面干挂式施工安装
三、地板的铺贴
1.先将地面用清水喷洒清洁地面的灰尘,待表面无明水时方可作粘结剂施工。
2.确认基面无明水,然后用较稀释的粘结剂先均匀扫一下基面,然后在基面批刮专用人造石粘结剂(条形状/满批刮)厚度3-5mm,石材背面同样做法,厚度为2-3mm,然后粘贴石材。
3.批刮上基面的专用人造石材胶粘剂(按胶粘剂产品使用说明要求)方可达到最佳效果,不宜超时粘贴;铺上石材后,用橡胶锤轻轻敲打,使新粘人造石完全与胶粘剂紧密贴合。

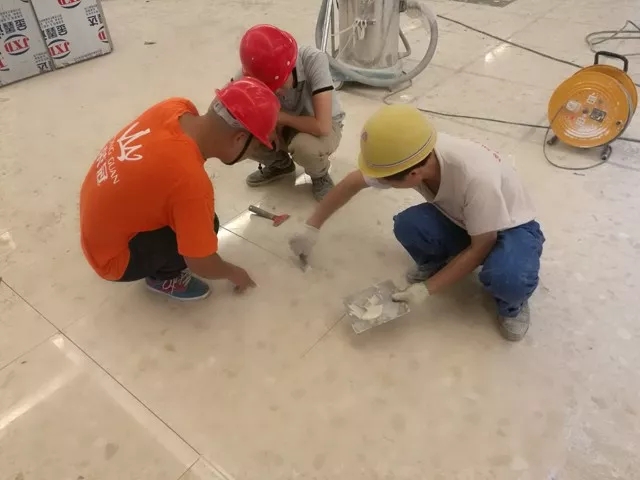

4.校正水平与邻板之间的接缝,注意石材之间应预留1.5-2mm或以上的接缝,以防石材膨胀及结构体收缩导致石材突起或破裂。

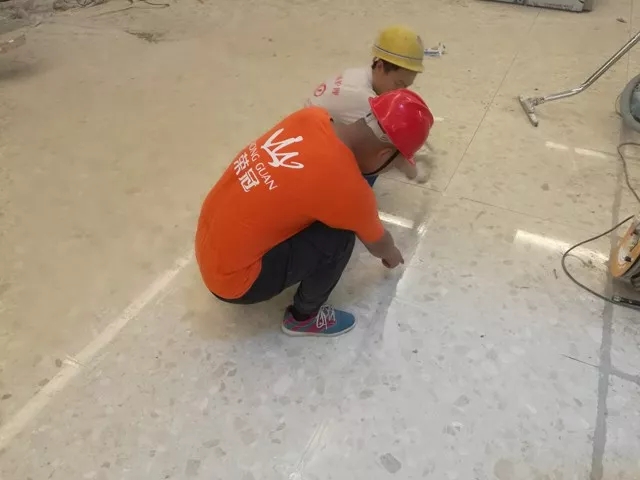

5.初步清洁附在板材表面的的污物,粘贴好的石材至少要十五天后(可根据专用人造石粘贴剂的使用说明)方可进行清缝、填缝处理(让石材底部的水分充分排岀,如遇天气潮湿时间要长一些),收缝时应使用专用人造石材填缝剂。
6.填缝处理后清洁(不能用含酸碱性清洁剂,应采用专用人造石清洁剂)附在板材表面的填缝料及污物
7.注意事项:大面积铺裝时,应于适当纵横反向间隔12-15mm处设8-10mm伸缩缝,以防地表及结构体膨胀、收缩导致石材突起或破裂。
8.在运输、铺贴过程石材受撞击、刮伤或污染,尤其在铺贴过程中,大量的杂物会对石材表面造成损害。通常在石材铺贴后,才把薄膜撕开。
荣冠从2005年起专注人造石工程服务十年有余,形成了完善的工程服务体系。我们会针对每个项目实际情况,提供《人造石铺贴指导方案》、施工前的技术交底、施工过程中的适时现场指导、后期养护指导、区域经理专人专项负责等,提供成熟的人造石工程系统化的服务。
